岡山市南区で外壁塗装工事を行いました!
年数が経過した住宅は、色褪せ・チョーキング・ひび割れ・コケなどの劣化が進行しやすく、早めのメンテナンスが耐久面でも費用の面でも大切になります。
今回は屋根カバー工事、外壁塗装工事はアステックペイント「シリコンREVO1000」を使用し、ベーシックな塗装プランを提案しました。

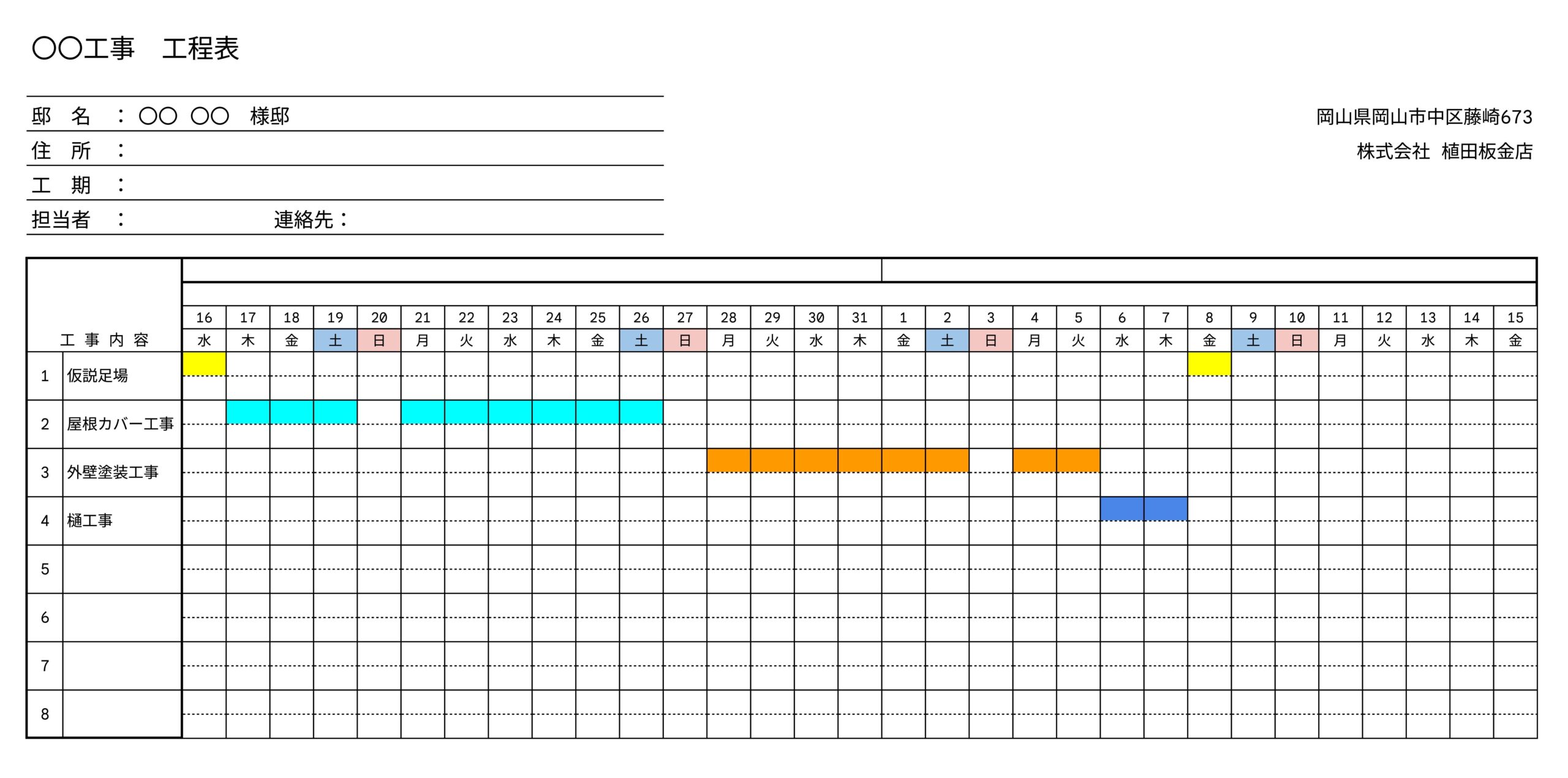

今回の施工プラン
アイジー工業
”スーパーガルテクト”
耐久年数約20年以上、断熱材付き板金屋根
[外壁塗装]
アステックペイント
”シリコンREVO1000”
耐久年数約20年の無機複合型フッ素塗料
[付帯部塗装]
SK化研
”マックスシールド1500Si-JY”
耐久年数約15年のコストパフォーマンスの優れた弱溶剤塗料
なぜシリコンREVO1000を選んだのか?
建物を長く保ち続けるために生まれた高対候型ハイクラス塗料です。
今回はシリコンREVO1000のメリットや特徴をまとめました。
高対候性・低汚染性
シリコンREVO1000はシリコン成分の配合量が一般的なシリコンの約3倍で、紫外線や雨風による劣化に強い設計になっています。
塗膜が緻密かつ親水性のため汚れが付きにくく、雨で汚れを流すセルフクリーニング機能があり、美観保持に寄与します。
促進対候性試験では、約13~16年程度の期待耐用年数が示されています。
塗膜が緻密かつ親水性のため汚れが付きにくく、雨で汚れを流すセルフクリーニング機能があり、美観保持に寄与します。
促進対候性試験では、約13~16年程度の期待耐用年数が示されています。
コストパフォーマンス
フッ素塗料や無機塗料ほど高価ではないものの、シリコン塗料の上位性能として長期保護と美観維持のバランスが良いため、コストパフォーマンスを重視しつつ対候性・低汚染性のバランスを求めたい方におすすめです。
おすすめされる方
実績のある国内塗料メーカーとして信頼性が高く、近年では非常に多くの施工店が使用しています。
塗料選びでお困りの方は一度検討してみてはいかがでしょうか。
外壁塗装工事の流れ
2.劣化部分の補修(ひび割れ補修・シーリング打ち替え)
3.外壁下塗り1回(ホワイトフィラーAⅡ)
4.外壁上塗り2回(シリコンREVO1000)
5.付帯部塗装(マックスシールド1500Si-JY)
6.基礎塗装(ベースガード)

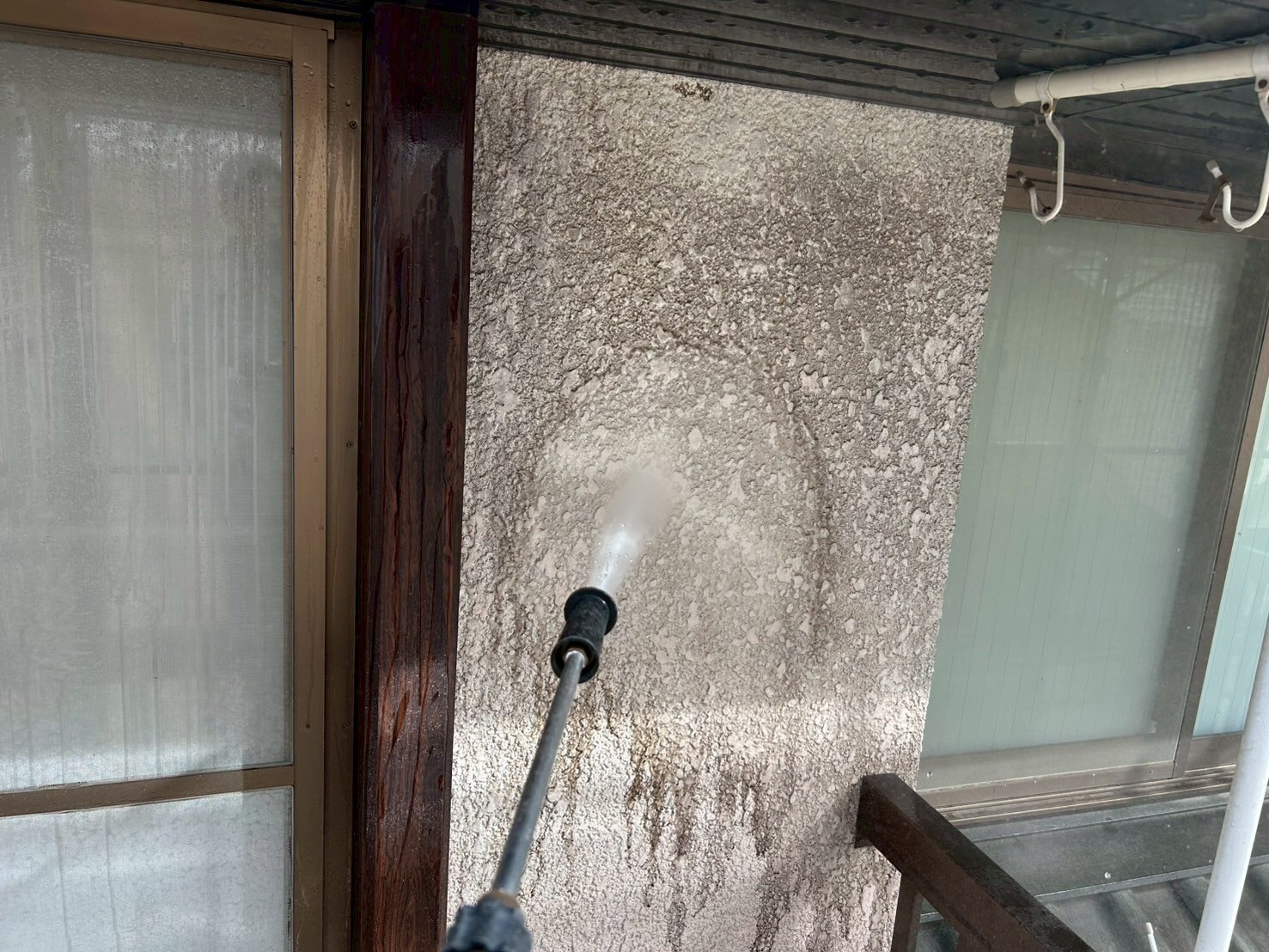

高圧洗浄で汚れ除去
外壁に付着したホコリ・カビ・コケ・チョーキングなどの汚れを高圧洗浄で洗い流します。
汚れを残したまま塗装すると密着不良の原因となるため、丁寧な洗浄が必要です。
特に軒天や雨樋など細かい部分も入念に洗浄します。
塗装前の最重要工程であり、仕上りと耐久性に大きく関わります。
洗浄後はしっかりと乾燥させてから次の項目に進みます。
汚れを残したまま塗装すると密着不良の原因となるため、丁寧な洗浄が必要です。
特に軒天や雨樋など細かい部分も入念に洗浄します。
塗装前の最重要工程であり、仕上りと耐久性に大きく関わります。
洗浄後はしっかりと乾燥させてから次の項目に進みます。

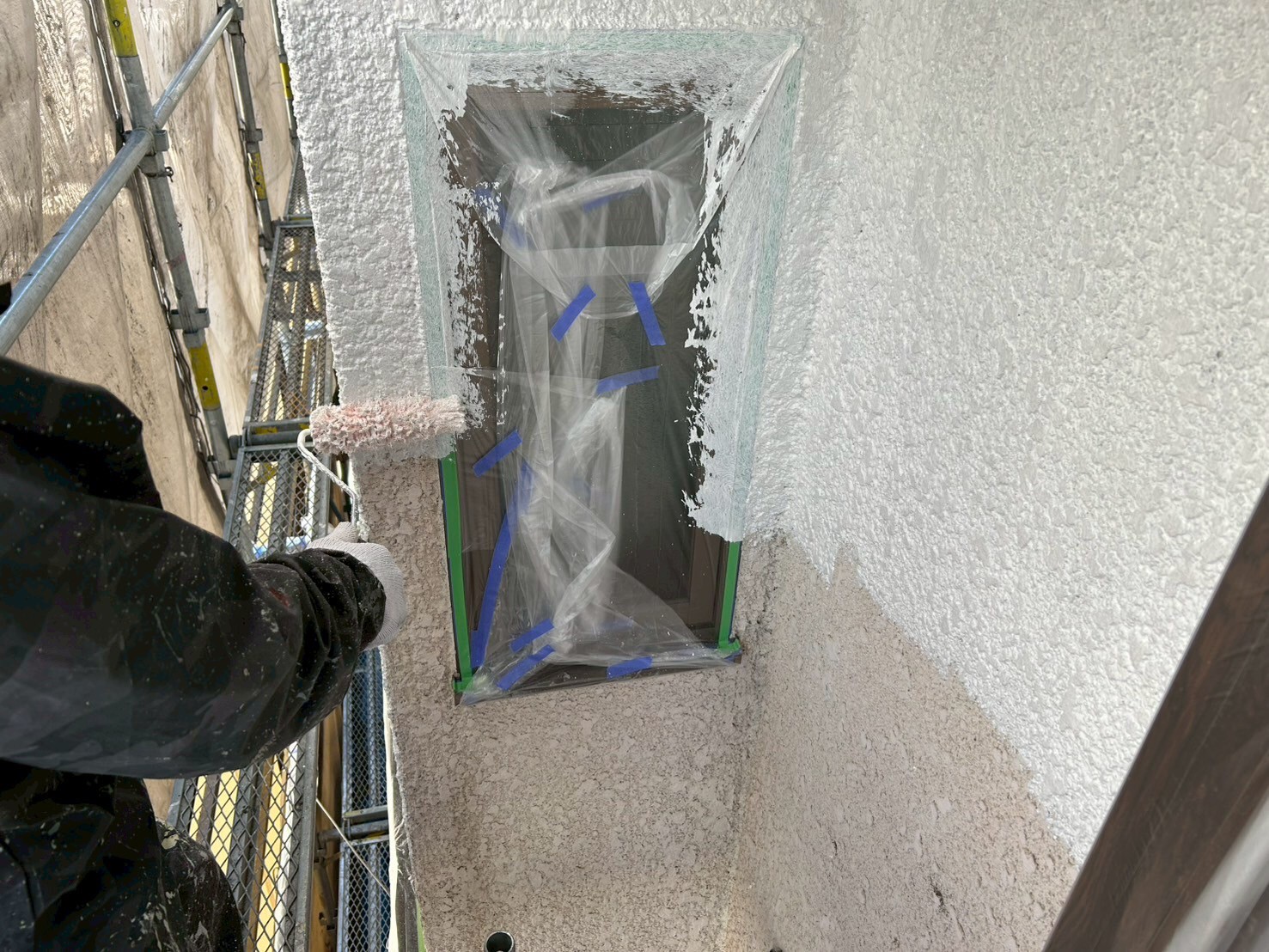

外壁下塗り(ホワイトフィラーAⅡ)
下塗り塗料は「ホワイトフィラーAⅡ」を使用し、表面の凸凹を埋めて整え、上塗り塗料が均一に仕上がる基礎を作ります。今回はヘアークラック等も多かったため、フィラーを使用する判断になりました。
下塗りが適切だと上塗り塗膜の耐久性が向上しますので、現在の劣化状況を確認しておきましょう。
下塗りが適切だと上塗り塗膜の耐久性が向上しますので、現在の劣化状況を確認しておきましょう。

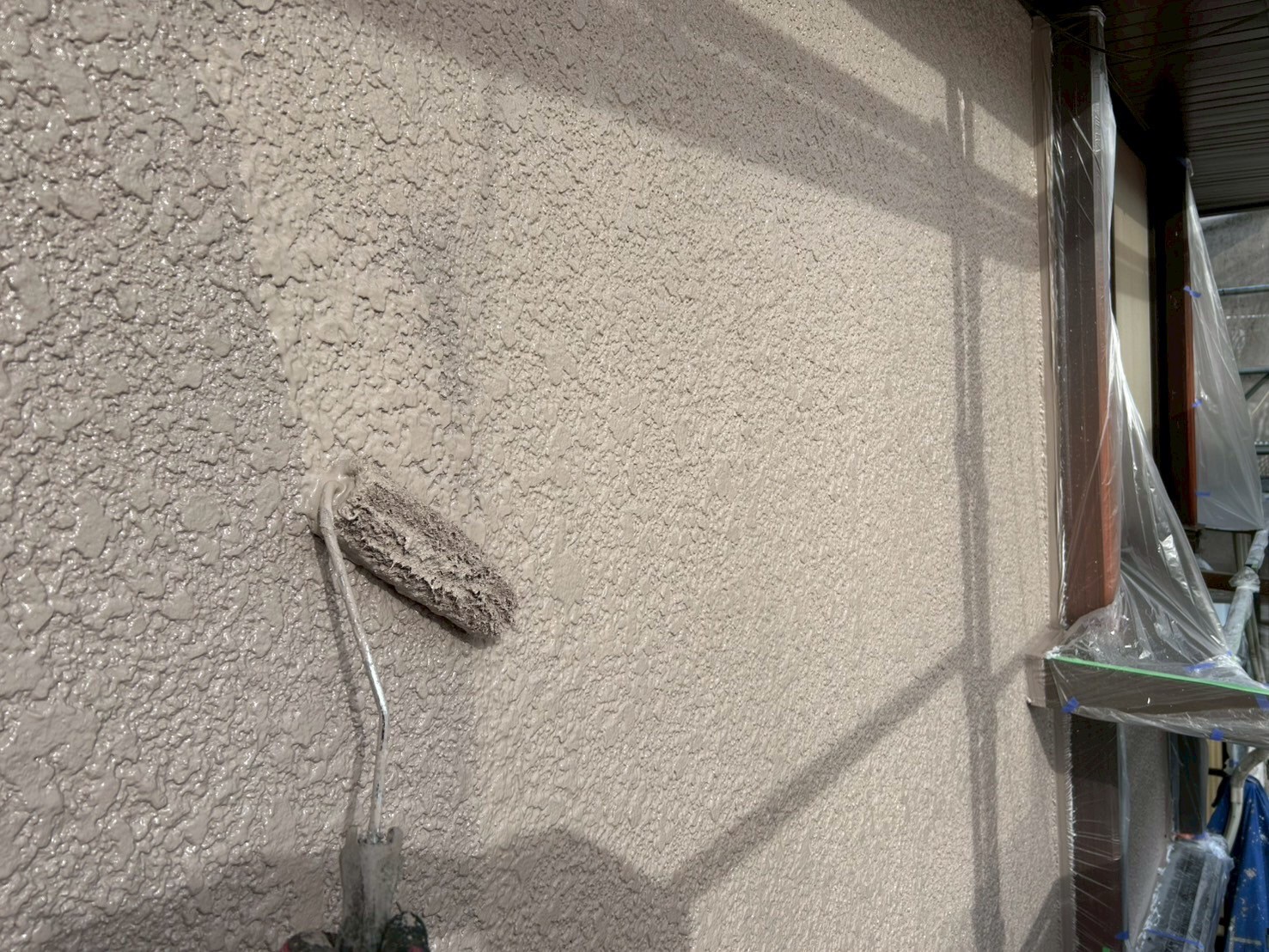

外壁上塗り(シリコンREVO1000)
上塗りはシリコン塗料「シリコンREVO1000」を使用して施工します。
高耐候性・低汚染性で汚れが付きにくいのが特徴です。
上塗りの効果を十分に発揮させるための重要な工程であり、厚みをしっかりと付けて、仕上りと耐久性を確保します。
高耐候性・低汚染性で汚れが付きにくいのが特徴です。
上塗りの効果を十分に発揮させるための重要な工程であり、厚みをしっかりと付けて、仕上りと耐久性を確保します。

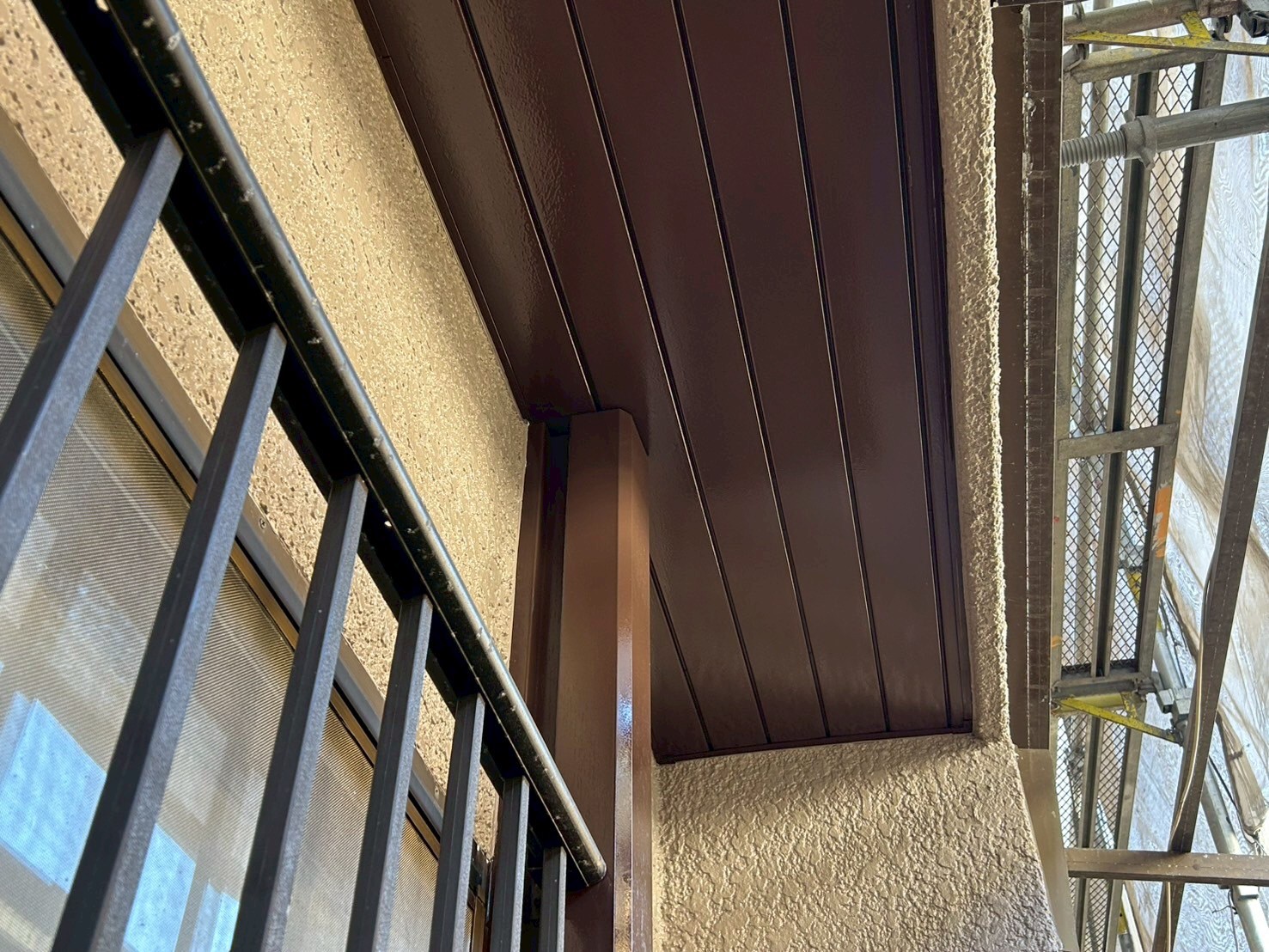

付帯部塗装
破風・雨樋・水切などの付帯部は「マックスシールド1500Si-JY」で塗装します。
シリコン塗料として高耐候性があり、外壁との耐久バランスも良いです。
付帯部は劣化しやすいため、耐久性の高い塗料を選ぶことで長持ちします。
ツヤがあり、外壁とのコンテストが美しい仕上がります。
付帯部の色選びで家全体の印象が大きく変わります。
シリコン塗料として高耐候性があり、外壁との耐久バランスも良いです。
付帯部は劣化しやすいため、耐久性の高い塗料を選ぶことで長持ちします。
ツヤがあり、外壁とのコンテストが美しい仕上がります。
付帯部の色選びで家全体の印象が大きく変わります。

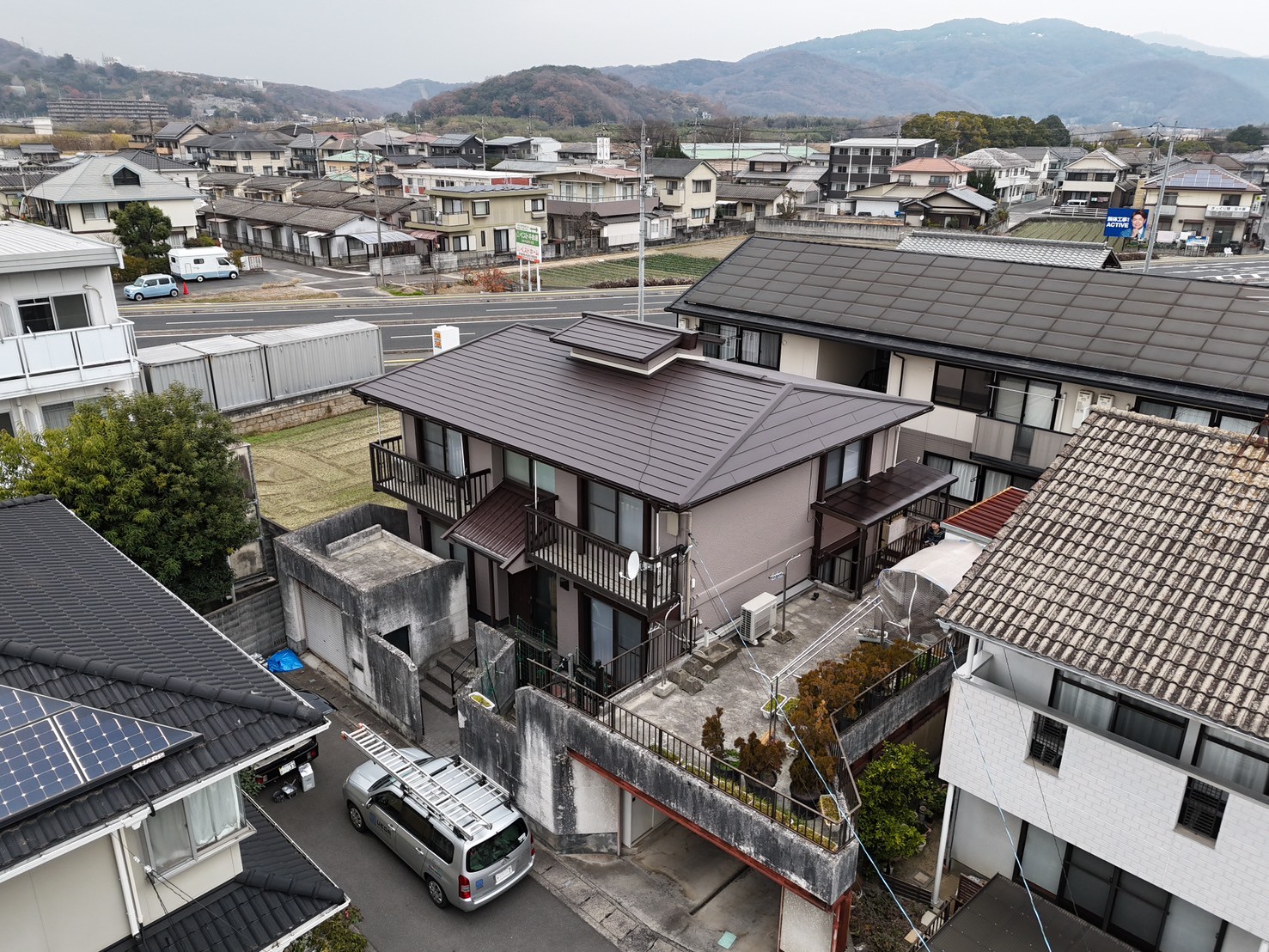

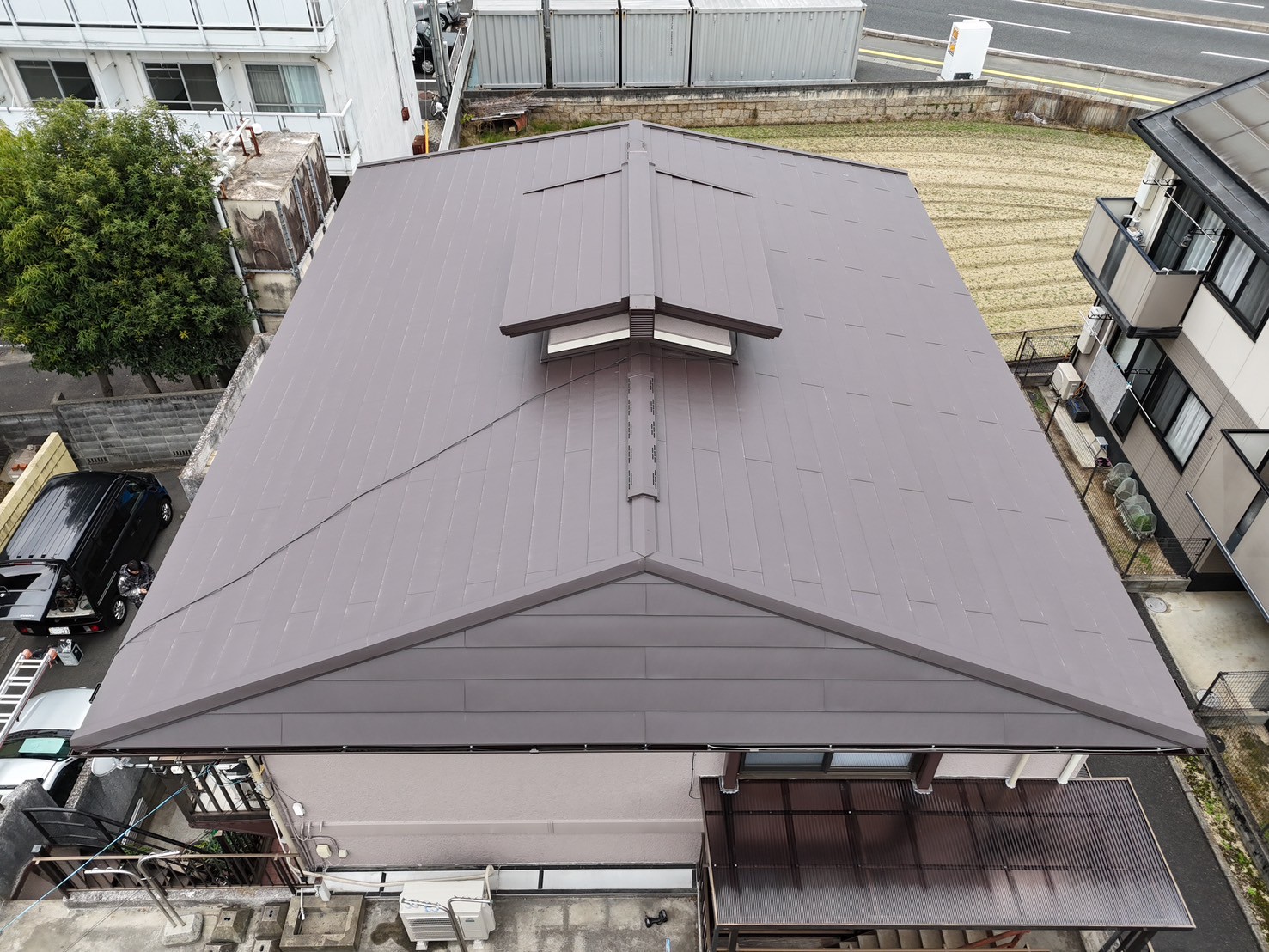

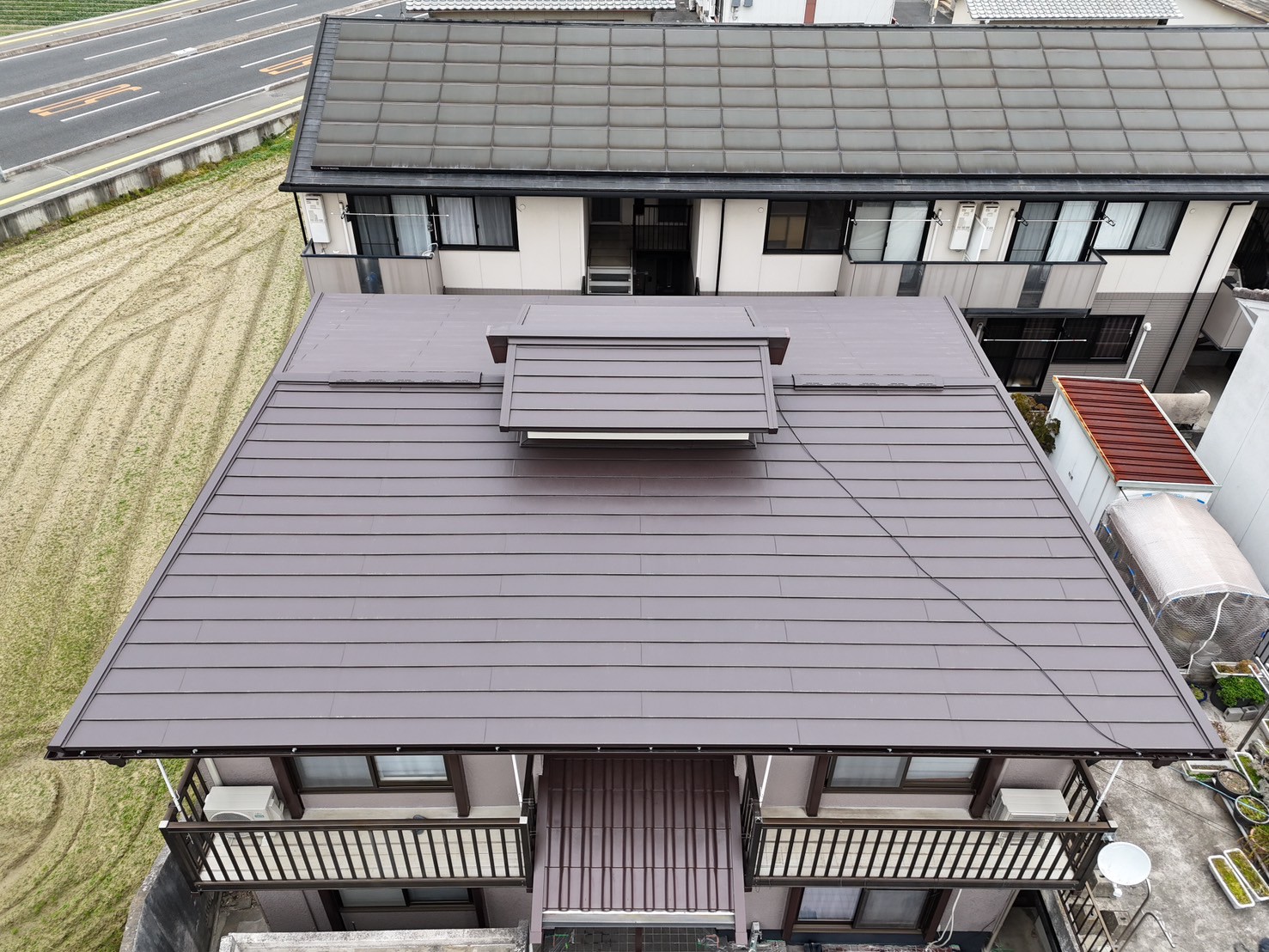

それでは完了写真をご覧ください!!
最後に
この度は屋根カバー工事・外壁塗装工事のご依頼をいただき、誠にありがとうございました!
数ある業者の中から当社をお選びいただいたこと、心より感謝申し上げます。
これからもお住まいを長く守るお手伝いができるよう、誠実に対応してまいります。
今後ともどうぞよろしくお願いいたします。
数ある業者の中から当社をお選びいただいたこと、心より感謝申し上げます。
これからもお住まいを長く守るお手伝いができるよう、誠実に対応してまいります。
今後ともどうぞよろしくお願いいたします。
植田板金店塗装やさん
塗装はもちろん塗装以外のリフォーム工事をご検討の方は植田板金店「塗装やさん」へご相談ください。植田板金店「塗装やさん」は屋根や外壁などの外回りからキッチン・トイレ・浴場・洗面などの水回り改修、サッシ入れ替えやエクステリア工事まで!多くの施工実績がある当店にご相談ください!
お問い合わせ・ご相談☎ 0120-25-1083
お問い合わせ・ご相談☎ 0120-25-1083
